La empresa LUMA Energy informó que inició el reemplazo de 25 postes, con más de 30 años de antigüedad, ubicados en la carretera PR-132, desde Villa Paraíso hasta Quebrada del Agua, al noroeste de Ponce.
El proyecto, dividido en fases, comenzó hace unos días y finalizará en noviembre. El mismo permitirá sustituir infraestructura con décadas de uso y mejorar componentes de las líneas de distribución, la sustitución de 4,650 pies de cables primarios, el reemplazo de los 25 postes de distribución de 50 pies de altura que resisten vientos de hasta 160mph junto a otros componentes, informó la empresa.
Además, los trabajos incluirán la remoción de vegetación cercana a las líneas eléctricas para mejorar la seguridad y reducir riesgos de interrupciones.
El proyecto representa una inversión aproximada de $259,000, financiado con fondos del Departamento de Energía de los Estados Unidos (DOE). La iniciativa busca identificar y reparar las líneas de distribución con el peor desempeño para mejorar la calidad del servicio y reducir interrupciones que afecten a los 4,900 clientes de la zona.
“Con estos trabajos de reemplazo de postes, instalación de conductores y otros componentes en las líneas, estamos atendiendo directamente la causa del problema de las averías, fortaleciendo la infraestructura para evitar futuras fallas. Nuestro compromiso es claro: mejorar la confiabilidad del servicio y ofrecer a nuestras comunidades la estabilidad eléctrica en la red que merecen”, expresó el ingeniero Jesús López, director de Líneas de Distribución del Suroeste de LUMA.
Las mejoras beneficiarán a aproximadamente 705 clientes de comunidades como:
- Reparto Cerca del Cielo
- Quebrada del Agua
- Mansiones del Sur
- Los Augustos
- Santo Cristo
- sectores cercanos a la PR-132 (carretera entre Ponce y Peñuelaas).

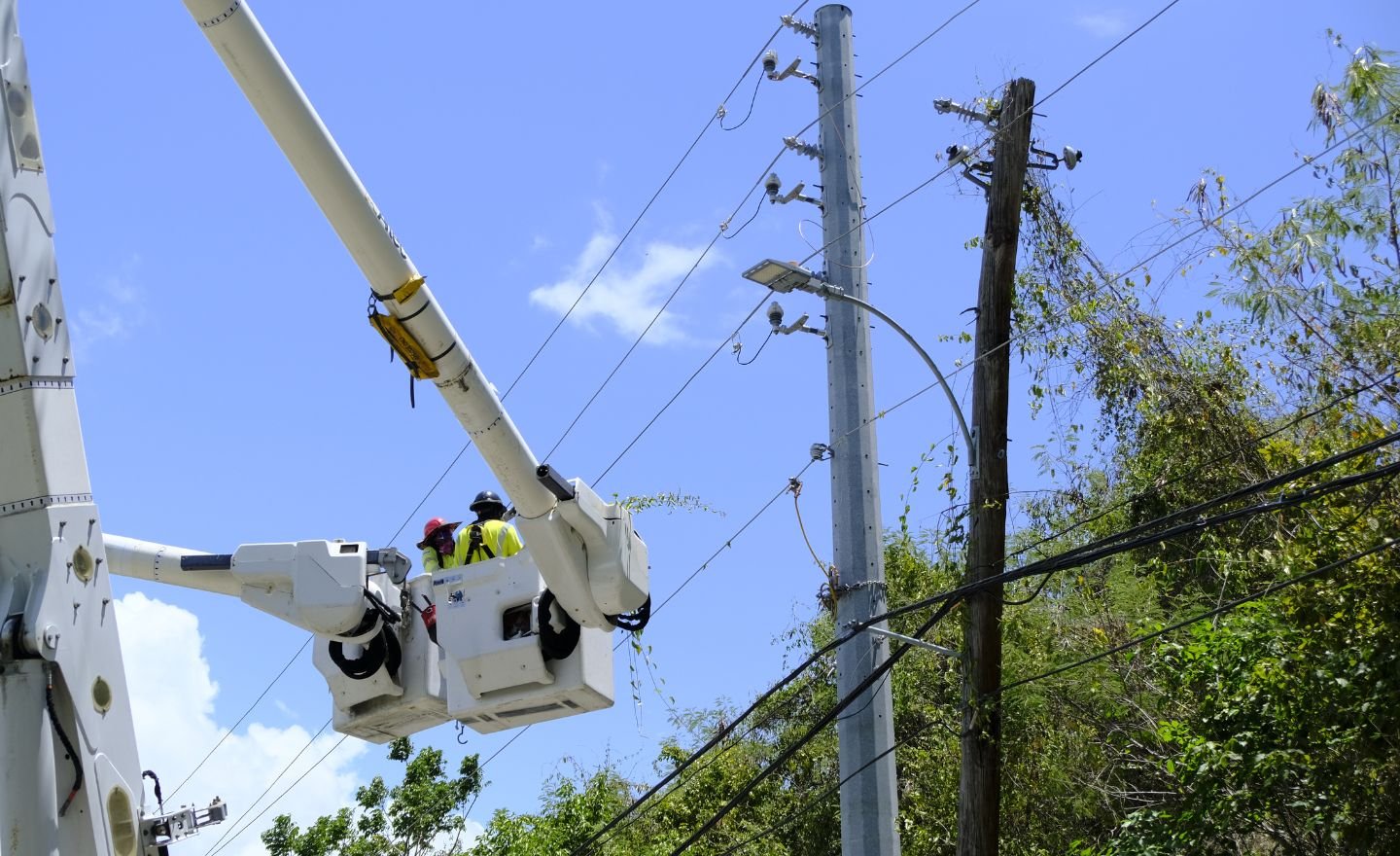

El reemplazo de un poste eléctrico es un proceso complejo que puede tomar hasta ocho horas e incluye inspecciones previas del área, identificación de las instalaciones eléctricas y de telecomunicaciones, establecimiento de medidas de seguridad y desganche de la vegetación cuando sea necesario.
Luego prepararán el espacio, retiran el poste existente e instala el nuevo poste, seguido por la transferencia cuidadosa de líneas, equipos y componentes del sistema. Finalmente, se realizan las conexiones e inspecciones finales antes de completar los trabajos y remover el poste anterior.
Como parte de estos trabajos, hasta mediados de noviembre, se llevarán a cabo labores programadas que podrán requerir interrupciones temporeras del servicio eléctrico. Para conocer más, visita: www.lumapr.com/mejorasplanificadas/
Estos trabajos son en colaboración con el Municipio de Ponce, Policía Municipal de Puerto Rico, la Policía y Departamento de Transportación y Obras Públicas, quienes permitirán tomar las medidas necesarias para facilitar la movilidad y garantizar la seguridad durante las labores.
